机架支撑建筑
机架支撑建筑 筒仓建筑(又称筒仓建筑、复合式货架仓库)的概念与传统的独立式仓库相同。在筒仓建筑中,货架不仅要承受仓储货物的重量和自身重量,还要为仓库墙体和屋面结构提供结构支撑。此外,还需要考虑其他综合外力,例如风、雨、雪、地震等因素。
虽然设计和实施一个复合式货架仓库需要调动大量的人力、物力和财力,但客户对它的追求仍然高于传统仓库。
复合货架仓库的优势:
复合式货架建筑的最大高度受当地标准以及堆垛机或其他移动式设备(MHE)的可达高度限制。在我们的高层自动化立体仓库应用中,货架支撑建筑是首选的建造方法。截至目前,华益德已建成40米高的复合式货架仓库。
AS/RS 货架支撑建筑
货架支撑建筑是高层自动化仓储系统 (AS/RS) 应用中的首选施工方法。Engineered Products 还将货架支撑仓库应用于:
![]() |
![]() |
华意德堆垛机式货架支撑建筑 |
华益德穿梭式货架支撑建筑 |
如何设计复合货架仓库?
复合式货架仓库的实施主要涉及以下各方:
最终用户
咨询公司
设计院/总承包
土木工程公司
面板供应商
货架供应商
系统集成商
消防队
冷冻库冷媒供应商
检验公司及现场监督。
当然,也有很多情况是上述几方由同一家公司同时持有。在华益德货架支持的项目中,我们同时承担货架和ASRS设备的制造和实施。
设计阶段基本流程包括:
1.最终用户提出需求;
2、顾问提供各方面的政策、程序、消防、审批建议等;
3、设计院/总包方负责项目工期控制、总体规划设计、出具全套图纸等;
4、土建工程负责地质勘探及整体桩基础设计;
5、系统供应商负责自动化系统的内部物流布局、软硬件设计;能力及安装方式等;
6. 板材公司确定墙板和屋面板的结构和隔热性能
7.货架供应商提供货架结构设计及结构计算,并提供设计院、土建、墙板供应商、系统供应商、消防等接口图纸
如何实施多层货架仓库?
1、监理人员全程驻场监理;
2.土建工程竣工;

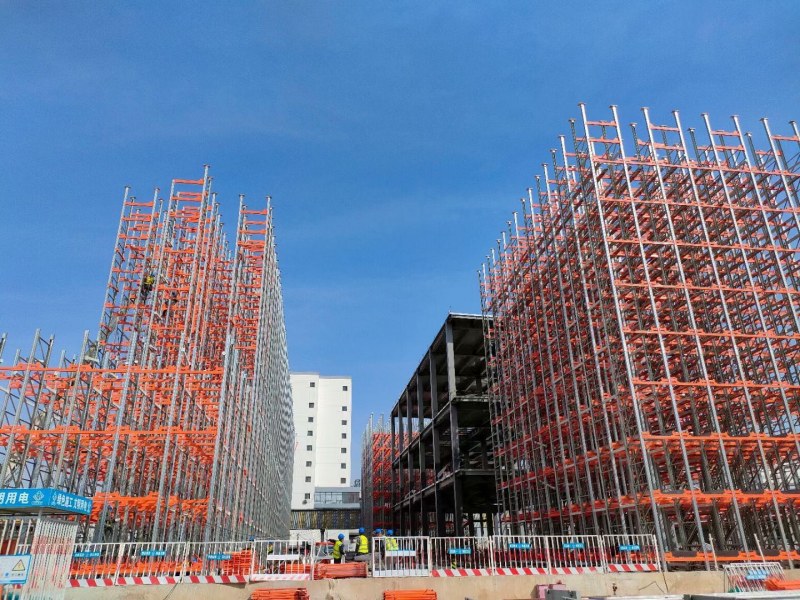

3. 机架到达现场后进行安装,在机架安装期间,其他设备将陆续进场;
4、消防、通风设备应随货架同时到达现场,并与货架同时安装;

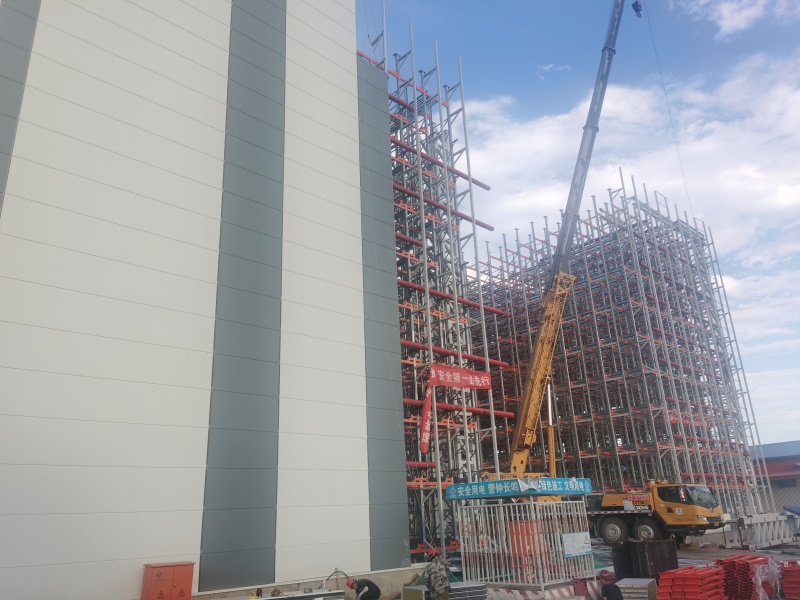

5、大约30%-40%的机架完成,面板供应商进入现场安装面板和顶板,然后系统供应商的设备进入现场在安装墙板的区域进行安装;

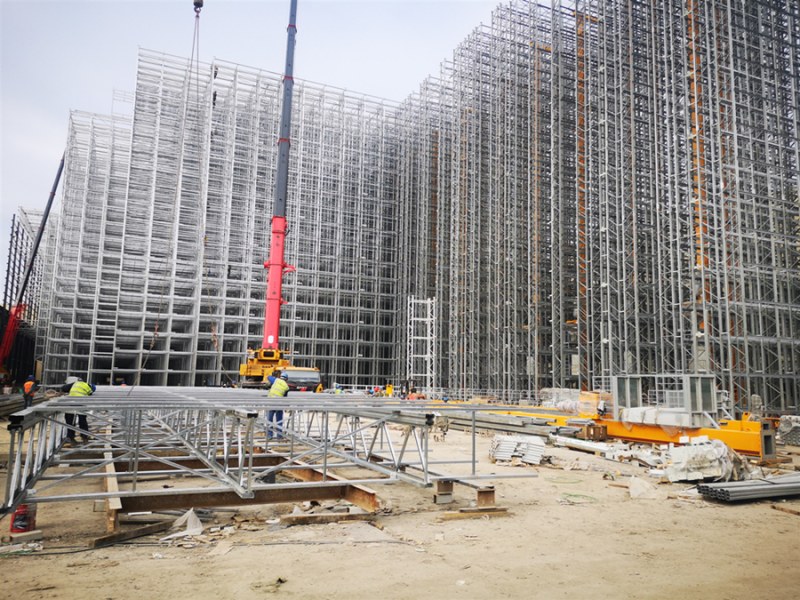

6、货架系统、自动化设备、消防、盘区等应同步安装,相互配合,直至工程封顶;
7.互操作性测试(IOT)及项目验收。
与独立式货架仓库相比,复合式货架仓库的一大优势是可以同步建设、交叉建设,使得项目建设成本更低、建设周期更短。
在自建式仓库项目中,货架可在工厂地基(Foundation)完成后直接安装,安装屋顶和墙面即可完成整个施工过程。此外,在货架安装过程中,由于不受仓库围护结构和屋顶的限制,施工面积很大,方便大型设备的使用和施工作业。这些因素使得项目工期大大压缩。对于客户而言,更短的工期意味着仓库可以更快地投入使用,更快地为客户创造价值。
